K4 kazánnál megkezdődtek a folyamatirányító és tüzelés vezérlő rendszerek üzemi próbái. Ellenőrzésre került a rendszerek közti kommunikáció, a mérések, jelzések, reteszek és védel-mi működtetések.
Folyamatban vannak a kazán szabályozó köreinek próbái, beállításuk. El-kezdődött a kazán tűzálló betonozásának kiszárítása, majd magas hőmérsékletű kiégetése a gyártó előírásai szerint, mely először szakaszos, majd később folyamatos lesz.

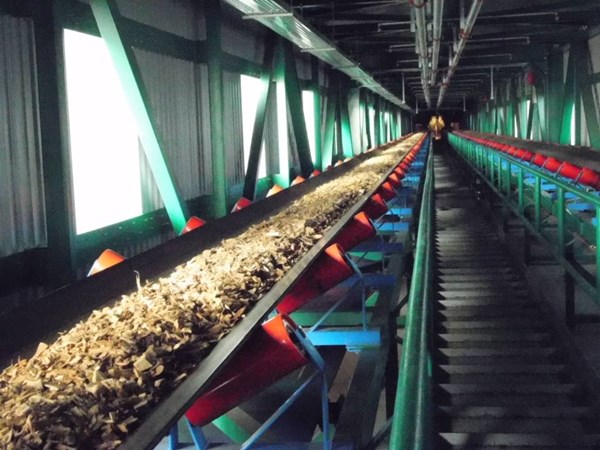

A részben fedett tárolótér aljzatbetonozása elkészült. Az indítóaknában a villamos szerelések, védelmi rendszerek kiépítése folyamatosan zajlik. A feladó garat fölötti fedés elkészült, a védőrácsok a helyükre kerültek. A behordó rendszeren a szerelés folyamatos, emellett a szállítószalag üzemi próbái folynak.
