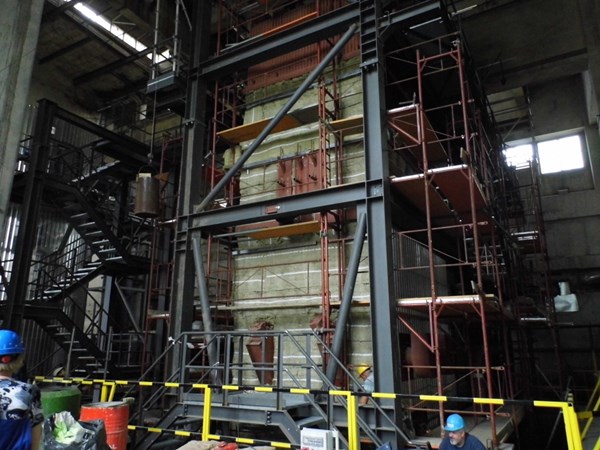

A K4 kazán hőálló falazása elkészült, a csövezések szigetelése és a műszerek beszerelése folyamatos.
A kábelnyomvonalak tálcázása és az acélszerkezeti munkák is folyamatosan haladnak Az FSC és a DCS szekrények be lettek szerelve az irányítástechnikai konténerbe. Az új K4 kazán forróvíz rendszere elő van készítve az erőművi forróvíz rendszerre történő rákötésre. A keringtető szivattyú a helyére lett szerelve. A forróvíz rendszer TÜV nyomáspróbája sikeresen megtörtént!
Az indítóaknában a feladó szalagok aknai acélmunkái elkészültek. A feladó szalagok és a sarokfordító épület acélszerkezetének előszerelése, daruzása megtörtént. A szerelések a teljes feladó rendszeren folyamatosak.
A részben fedett tárolótéren az acélszerkezeti munkák elkészültek, oszlopok be lettek betonozva. A megkerülő út aszfaltozása és a térvilágítás kialakítása folyamatos. A 3. kapunál a mérleg bekötőút aszfaltozását megkezdték.
