A K4 forróvíz kazán szerelvényeinek beépítése folyamatos, már bekerültek a biztonsági szelepek, elvezető csövek, búvó nyílások is és a hőálló falazás, betonozás is elkezdődött.
A K8 kazán körül is folyik a munka, megerősítették a kazán acélszerkezetét, kialakították az emelési pontokat, kazán elemeket megfelelő magasságba emelték és megkezdték a szerelésüket.
A K7 kazán bontási munkálatai befejeződtek, acélszerkezetét letisztították, lefestették.
Az indítóakna épülete már szerkezetkész, beszerelték a leadó garatokat, adagoló csigákat is. Az indítóakna és a sarokfordító között faladó szalagok alsó és középső eleme a helyére lett emelve. A sarokfordító felöli homlokzat kibontása megtörtént, a szalaghíd többi részének előszerelése folyamatos.

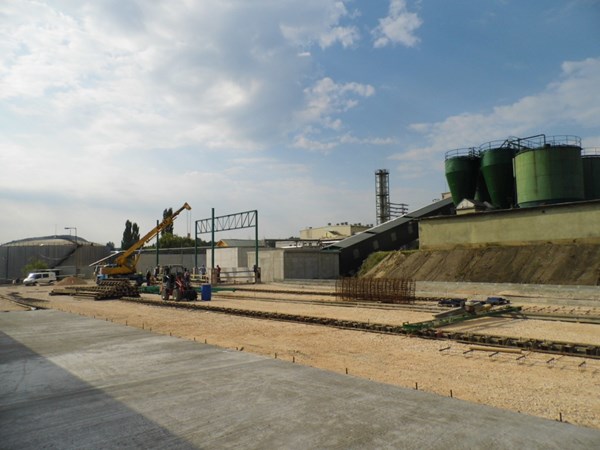

A fedett és nyitott tárolótereken a földmunkák folyamatosak, a fedett tároló alapjai és oldalfalai elkészültek. A nyitott tároló zúzottkővel való feltöltése megtörtént, térbetonnal való feltöltése folyamatban van.
A 3-as kapunál az út kialakítása folyamatos, a mérlegház és mérleg alapjai elkészültek.
