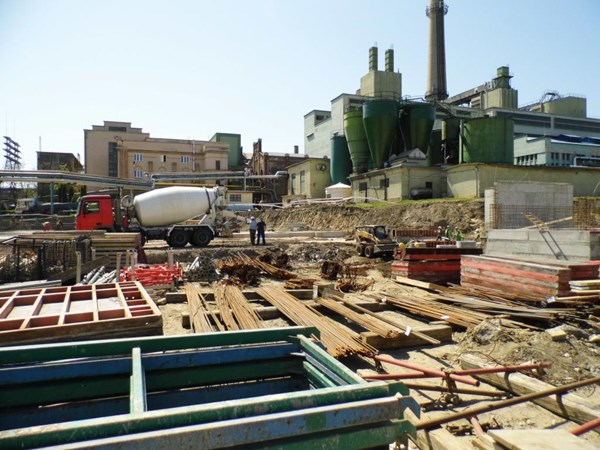

Szépen halad a Biomassza Projekt az erőműben. Aki a Népház úton elhalad az erőmű mellett, láthatja, hogy az erőmű területe több helyen fel van túrva, sok gép és még több ember dolgozik itt nap, mint nap.
A hármas kapunál a beszállító út alapozásának előkészítése folyik. A Népház út mentén a villamos kábeleket és tüzivíz vezetéket váltják ki a leendő hídmérleg helyénél.
Beljebb haladva a fedett tároló alapozási munkái folynak, valamint a nyitott tárolót határoló vasbeton támfal építése és indító akna vasbeton épületszerkezet építése is folyamatban van.
A kazánházban is több helyen zajlik a munka, jelenleg a K4 kazán körüli aljzat betonozáshoz a vasbeton szerelést végzik, és folyamatban van a volt K3 kazán helyén a segéd berendezések alapozása, és az aljzatbetonozáshoz a vasbeton szerelés is.
A K4 kazán mind a négy huzama már telepítésre került, jelenleg a kazán gépészeti összeszerelését végzik.
