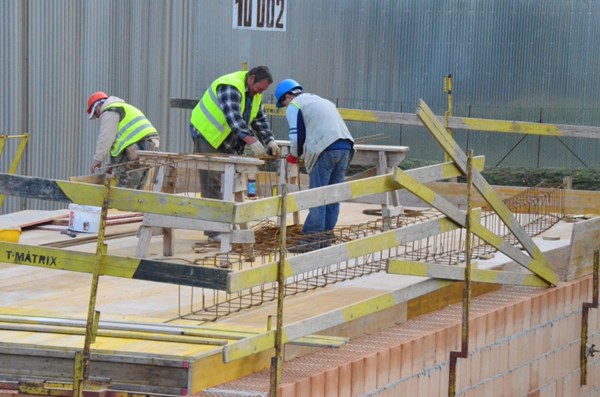

A hőtároló kialakításához pályázaton elnyert 246.938.632 Ft-ról szóló támogatási szerződés aláírásra került. Elkészült az ÉMIR szerinti költségvetési kiírás és a közbeszerzési dokumentáció, valamint a tender dokumentumok aktualizálásra kerültek.
Jelenleg a dokumentáció minőségbiztosítási ellenőrzése van folyamatban. Közbeszerzési tanácsadói vélemény szerint ennek időszükséglete mintegy három hónap, melyet követően kerülhet sor a közbeszerzési eljárás megindítására.
Sikeres közbeszerzési eljárást követően előre láthatólag 2013. júniusában megköthető a kiviteli tervezésre és kivitelezésre a szerződés, és 14 hónapos szállítási határidőt feltételezve a hőtároló 2014. szeptemberére elkészülhet.
