A 2012. júliusában megkezdett turbina felújítás a végéhez közeledik. Megtörtént a berendezés szétszerelése, állapotvizsgálata, valamint az állapotvizsgálat eredményei alapján a szükséges gyártóművi javítások, felújítások is.

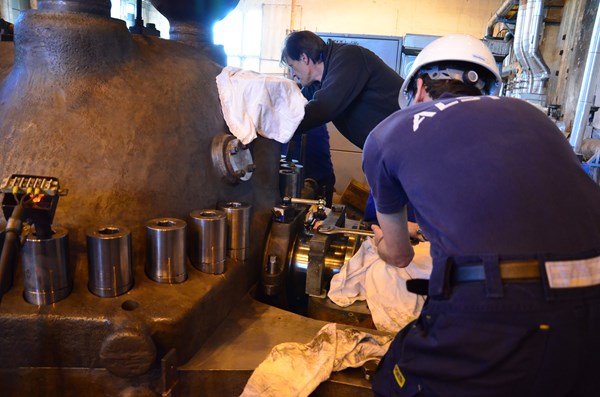

Ezt követően visszaszállításra kerültek az erőműbe a turbina részegységei, és jelenleg az összeszerelés van folyamatban. Az ütemterv szerint március 12-re várható a gépészeti szerelés készre jelentése. Ezt követően kerül sor a turbina hideg és meleg próbáinak elvégzésére és az üzembe helyezésre. Terveink szerint március 17-re a berendezés üzemi géppé nyilvánítható lesz.
